Multiple fields Civil engineering

Bassin enterré de stockage

Pyrénées-Atlantiques

Missions G2 AVP, G2 PRO et G4 (supervision des études et du suivi d’exécution) dans le cadre du projet de construction d'un bassin enterré de stockage d'eau, et d'une crèche sur la dalle de couverture du bassin.


Période de réalisation: janvier 2017 - juillet 2018

CUSTOMER SECTOR Public contracts

OWNER Agglomération Côte Basque Adour

TYPE OF STRUCTURE Civil engineering, Underground structures

ENTITIES Fondasol

AGENCIES - SERVICES Biarritz

The project

Le projet

L’agglomération Côte Basque Adour a réalisé la construction d’un bassin enterré de stockage d’eau de 4000m3: 51m x 16m, radier à 12m de profondeur.

Sur la dalle de couverture du bassin, il sera construit une crèche.

Elle a confié à FONDASOL les missions G2 AVP, G2 PRO et G4 (supervision des études et du suivi d’exécution).

Les contraintes à considérer pour le projet

  • Présence d’un faciès d’alluvions récentes très molles, compressibles et organiques sur 5m environ en sommet
  • Faciès d’alluvions anciennes, très hétérogènes en termes de natures et caractéristiques mécaniques, entre 5m et le substratum (13 à 20m environ)
  • Présence de la nappe à faible profondeur

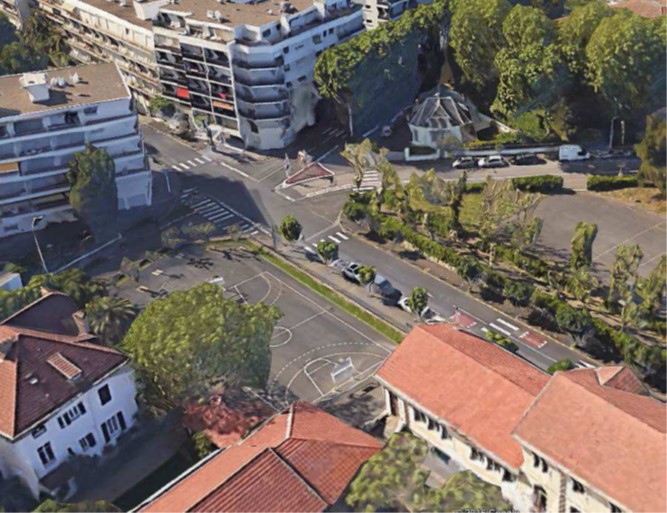

  • Profondeur de fouille importante (>10m), avec présence d’ouvrages avoisinants (bâtiment école fondé superficiellement)
  • Variabilité du toit du substratum, avec en particulier une remontée dans l’un des angles

Areas of expertise involved

icon Investigation

Investigations

icon Environnement

Environmental engineering

icon Laboratoire Geotechnique

Geotechnical laboratory

icon Ingénierie Géotechnique

Geotechnical engineering

icon Geophysique

Geophysics

icon Hydrogéologie

Hydrogeology

Our areas of expertise

Objectif des ouvrages géotechniques

Les ouvrages géotechniques nécessaires au projet doivent permettre:

  • L’épuisement superficiel des fouilles en phase provisoire
  • Le soutènement des terres en phases provisoire et définitive
  • La reprise des charges verticales du bassin et de la superstructure de la crèche en phase définitive
  • La stabilité au soulèvement de l’ensemble, en phase définitive
  • La stabilité au séisme, en phase définitive.



L’ouvrage a été réalisé à l’abri d’un soutènement des terres par paroi moulée butonnée, ancrée dans le substratum. La reprise des sous-pression hydrostatique sous radier bas est assurée par la paroi moulée sur la périphérie et par plusieurs lignes de micropieux. Des ouvrages de soutènement annexes, parois berlinoises, écrans de micropieux ont également été réalisés.

Le débit d’exhaure théorique obtenu par le calcul puis pondéré était théoriquement inférieur à 10 m3/h (mais les moyens prévus sur chantier permettaient 100 m3/h). En phase chantier, le dispositif de pompage a connu le débit des prévisions, soit un débit résiduel très faible < 10m3/h.

Durant les terrassements, un suivi inclinométrique, topographique des avoisinants (théodolites automatisés, cibles sur parois et immeubles avoisinants), ainsi que piézométrique ont été réalisés.



Investigations multi-métiers tout au long de la mission

  • 2 sondages destructifs avec 53 essais pressiométriques à 32m de profondeur (en haute pression dans le substratum)
  • 6 sondages destructifs à 27m de profondeur Ø 95mm pour équipement piézométrique Ø 52/60mm
  • 2 sondages carottés exécutés avec une sondeuse Sonic, en diamètre 110 à 116mm avec prélèvement de 8 échantillons intacts, équipés en piézomètres Ø 80/90mm crépinés dans le substratum uniquement et étanchés dans les alluvions
  • 1 puits de pompage Ø 168mm jusqu’à 18m équipé d’un piézomètre Ø 112/125mm
  • 3 sondages destructifs Ø 95 mm à 20 m de profondeur équipés en piézomètres Ø 52/60mm crépinés de -3m jusqu’à la base
  • 4 essais de perméabilité de type Lugeon et 2 essais de perméabilités de type Lefranc par pompage, au sein du substratum
  • 5 essais de pénétration statique au pénétromètre à pointe électrique piézocône (CPTu), descendus au refus
  • 1 essai de pompage selon NF P 94-130

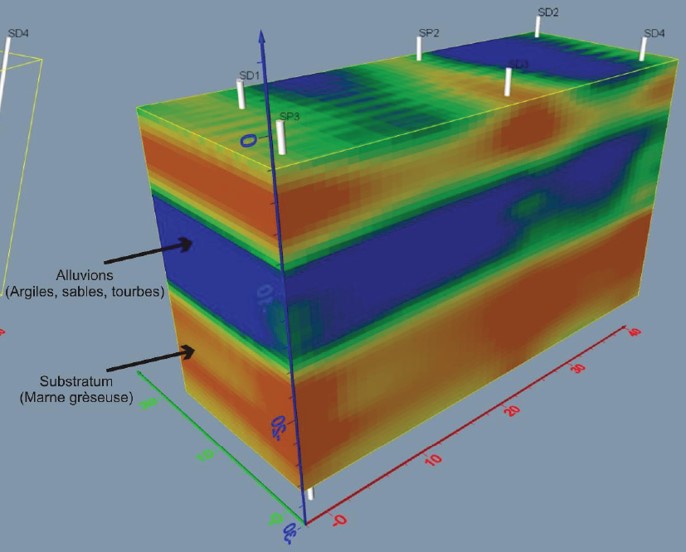

  • Une campagne de tomographie électrique sur 4 sondages

Essais géotechniques en laboratoire

  • 13 Teneurs en eau
  • 12 Masses volumiques apparentes
  • 9 Teneurs en matière organique
  • 3 Mesures de la VBS
  • 4 Limites d’Atterberg
  • 7 Analyses granulométriques par tamisage
  • 3 Analyses granulométriques par sédimentométrie
  • 4 Mesures de la teneur en CaCO3
  • 6 Essais de cisaillement triaxial Cu+U
  • 5 Essais de cisaillement CD à la boîte de Casagrande
  • 2 Essais de résistance à la compression simple Rc
  • 2 Essais de traction par fendage Rt

Essais environnementaux en laboratoire

Supervision des essais suivants:

  • 2 mesures de la concentration en hydrocarbures sur sols
  • 2 mesures de la concentration en métaux lourds sur sols
  • 1 analyse bactériologique de type B2 sur eaux souterraines
  • 1 analyse physico-chimique complète sur eaux souterraines
  • 1 analyse d’agressivité vis-à-vis des bétons sur eaux souterraines

Avis et visites de chantier

  • 16 avis sur documents et visites de chantier

Pour aller plus loin

A retenir

soulignement
  • Bassin enterré
  • Soutènement
  • Débit d'exhaure
  • Suivi inclinométrique
  • G2 AVP, G2 PRO, G4
