Rénovation du poste HTB de Valabres

Roure (06)

Les services RTE projettent de rénover le poste HTB de Valabres, qui alimente la vallée de la Tinée en électricité et se situe au Pont de Paule (Roure).

Pour des raisons de sécurité pendant la réalisation des travaux, et d’importance stratégique du poste dans l’alimentation électrique de la vallée, l’étude de faisabilité géotechnique du projet doit prendre en compte les risques liés aux instabilités rocheuses du versant en rive droite de la Tinée.

Période de réalisation: mars 2018 - décembre 2021

SECTEUR D'ACTIVITE Concession réseaux / Energies

MAÎTRE D'OUVRAGE RTE

TYPE D'OUVRAGE Risques naturels

ENTITÉS Fondasol

AGENCES - SERVICES Grenoble

Le projet

Le projet consiste en:

  • la démolition de l’ancien bâtiment de relayage et de la maison existante
  • la construction d’un nouveau bâtiment de relayage
  • l’évolution du poste Haute Tension B



Le site présente de fortes contraintes:

  • site en cœur de Parc National du Mercantour: enjeux environnementaux
  • vallée très encaissée: le poste est localisé entre la Tinée et un versant rocheux très escarpé, d’accès difficile
  • aléas répartis dans le versant, sécurisation complexe

Les expertises mobilisées

icon Géologie Et Risques Naturels

Géologie et risques naturels

icon Ingénierie Géotechnique

Ingénierie géotechnique

Nos missions

Mission G2 complète pour la sécurisation du poste vis-à-vis des chutes de blocs

Mission G2 AVP

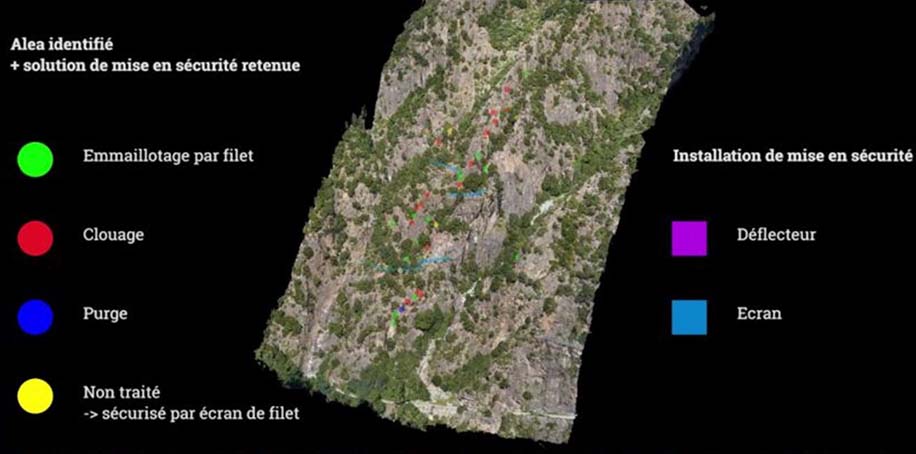

  • Modélisation photogrammétrique haute résolution du versant par drone: élaboration d’un MNT, pré identification des aléas rocheux

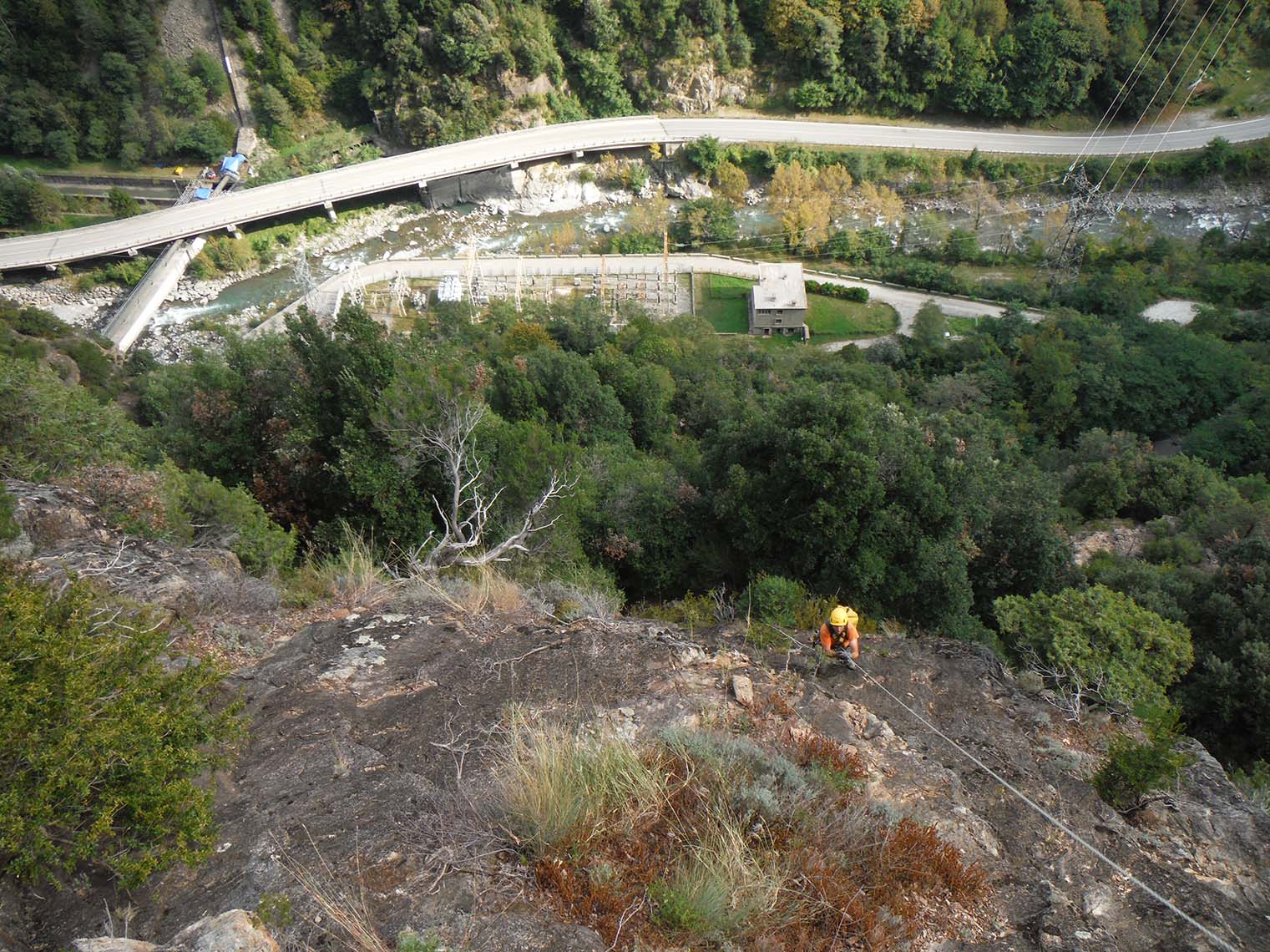

  • 2 semaines d’inspection détaillée du versant sur cordes pour l’inventaire des instabilités rocheuses
  • Ebauche dimensionnelle des solutions de sécurisation du poste

Mission G2 PRO

  • Modélisation des chutes de blocs en trajectographie 3D
  • Dimensionnement des écrans de filets pare-blocs et des confortements in situ: boulonnages, filets plaqués

Mission G2DCE/ACT

  • Elaboration des pièces techniques du DCE
  • Analyse des offres

Mission G4

  • Supervision géotechnique des études d’exécution

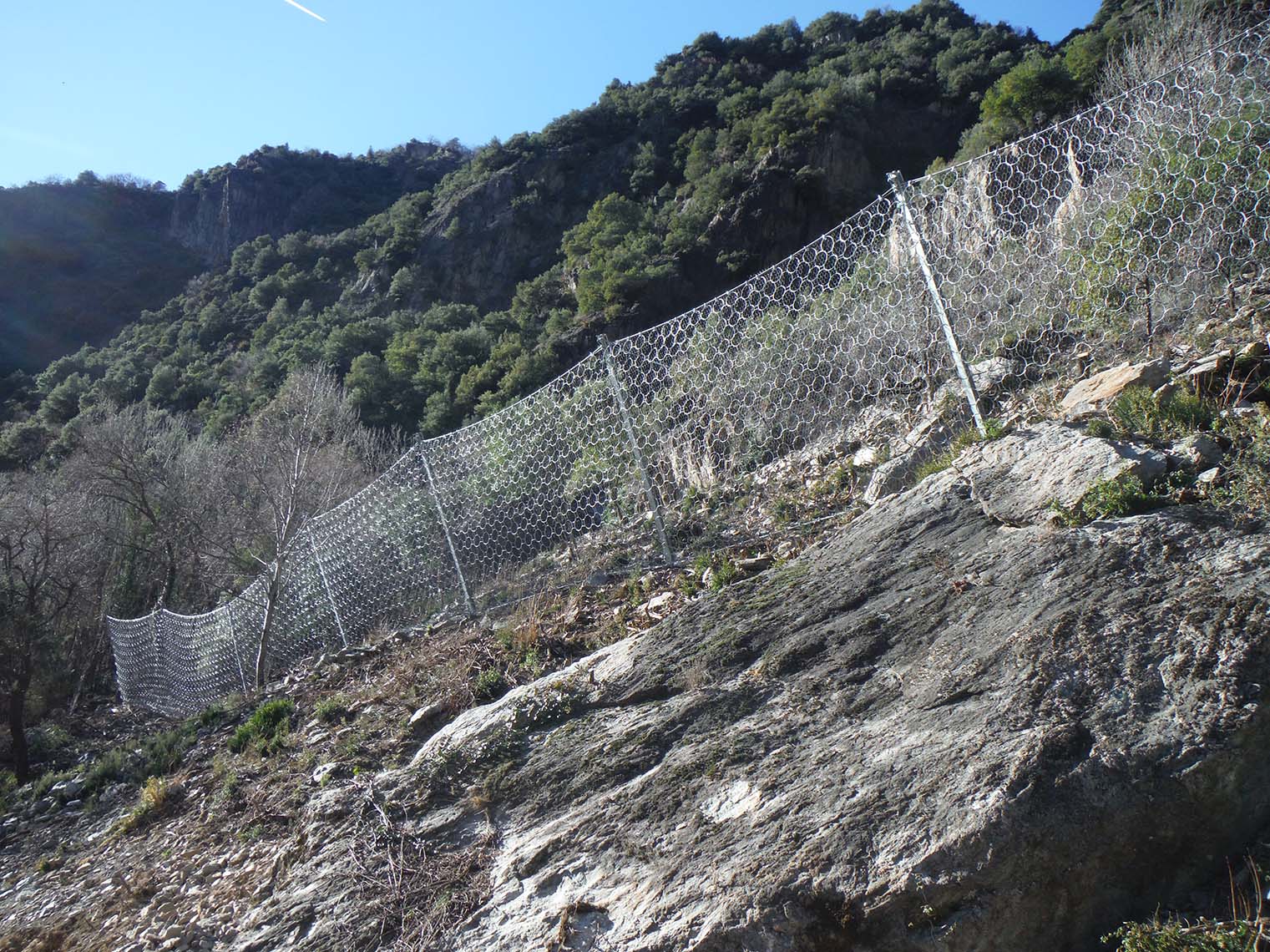

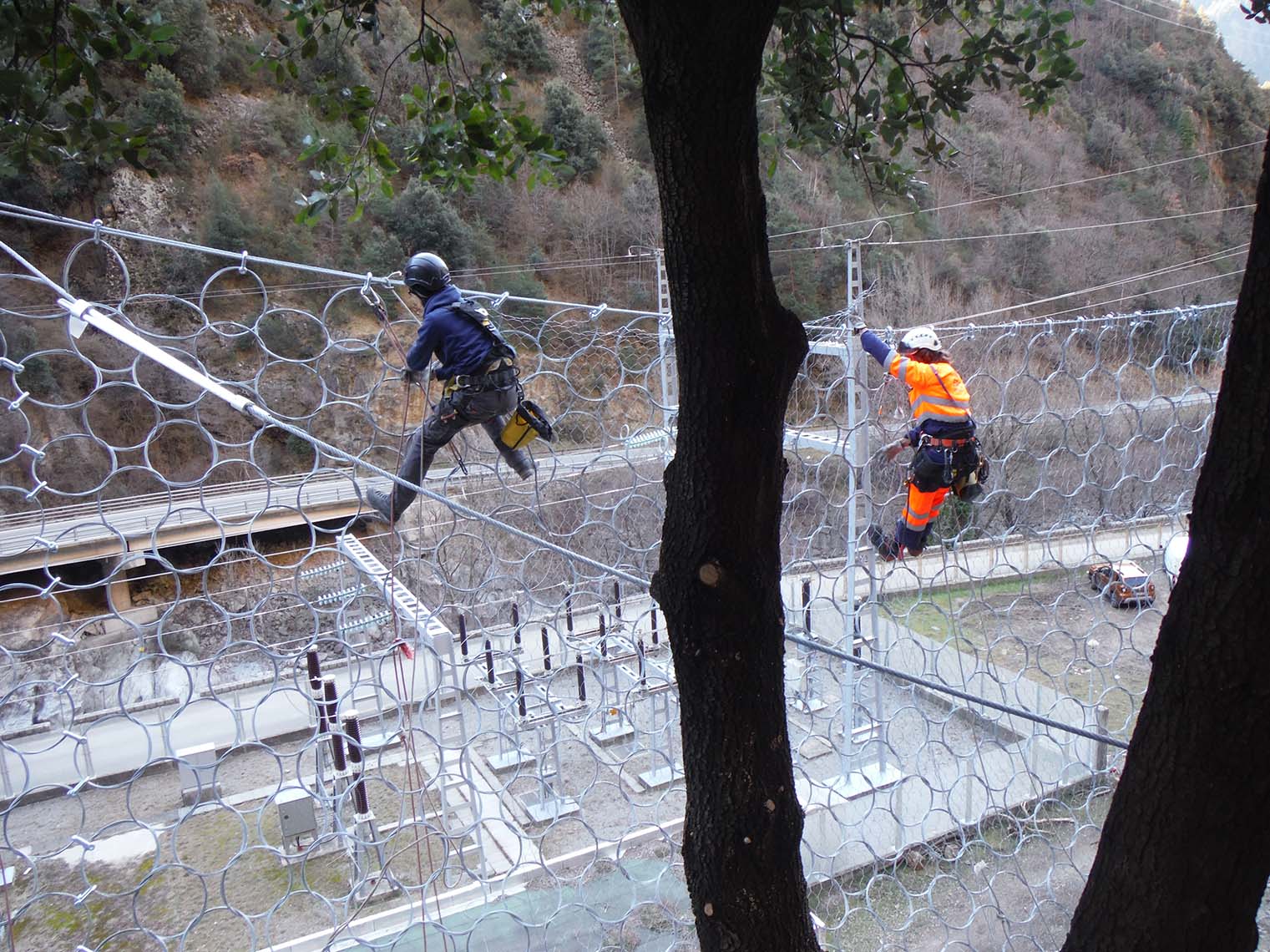

  • Supervision géotechnique du suivi d’exécution de la 1ère phase de sécurisation: mise en œuvre des écrans de filet pare-blocs en partie inférieure du versant
416 1 2
416 2 WEB
416 2 WEB
416 3 WEB
416 3 WEB
416 4 WEB
416 4 WEB

Pour aller plus loin

A retenir

soulignement
  • Diagnostic Géotechnique
  • Aléa chute de blocs
  • Poste électrique
